Neubau Hochbahnsteig Stadtfriedhof Bothfeld
Der Bau der Seitenhochbahnsteige wird nördlich der Einmündung des Eichhörnchenstegs vorgenommen. Hier findet ein Kompromiss

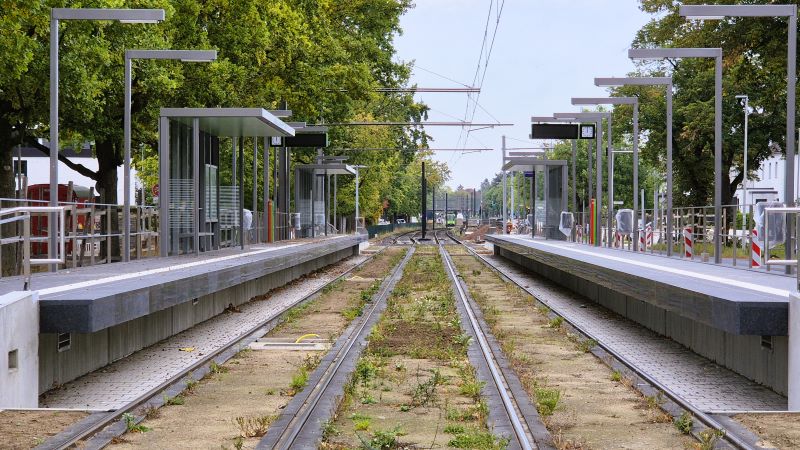

Blick auf die Bahntrasse nördlich des Eichhörnchenstegs - Hier werden die neuen Hochbahnsteige errichtet | © 01/2022
Hier Planungen der infra Hannover, die im Rahmen des Planfeststellungsverfahrens per 01.06.2022 1)
veröffentlicht wurden:

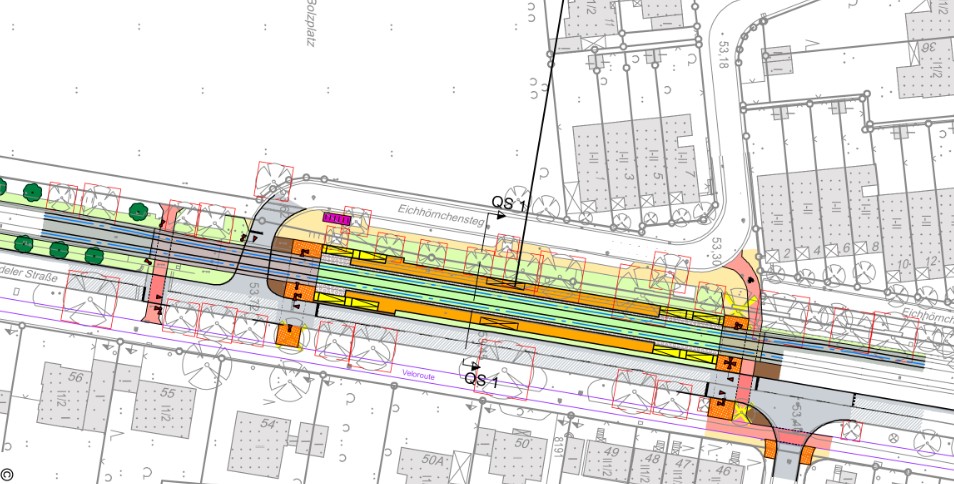

Lage der Station im Straßenraum | © 06/2022 infra Hannover und TransTecBau

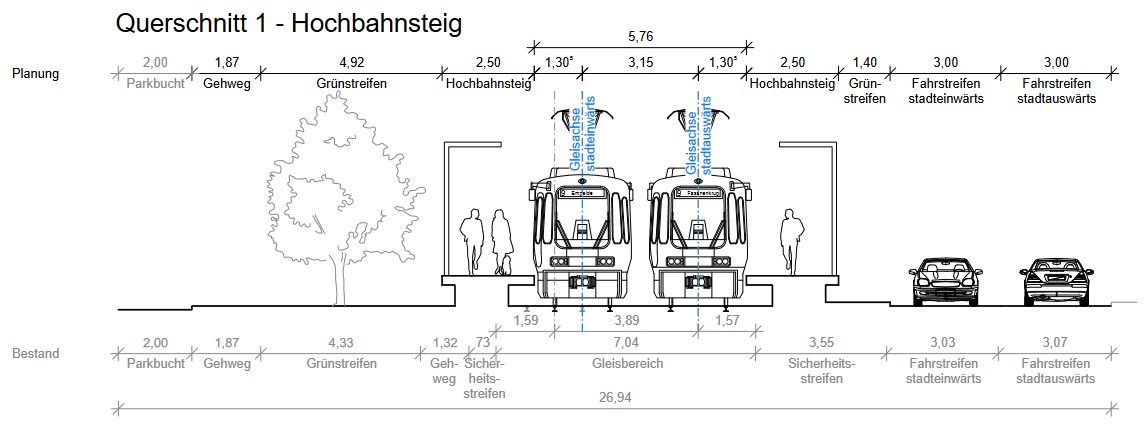

Querschnitt der Station im Straßenraum | © 06/2022 infra Hannover und TransTecBau
zwischen der Erreichbarkeit des Friedhofes und der umliegenden Wohnviertel statt. Außerdem ist bei der künftigen Lage der
Station ein gleichmäßiger Abstand zu den benachbarten Haltestellen gegeben.
Bilder vom Baufortschritt

03.10.2024: Blick auf die Baustelle in Richtung Fasanenkrug: die Baustelle wird eingerichtet | © 10/2024

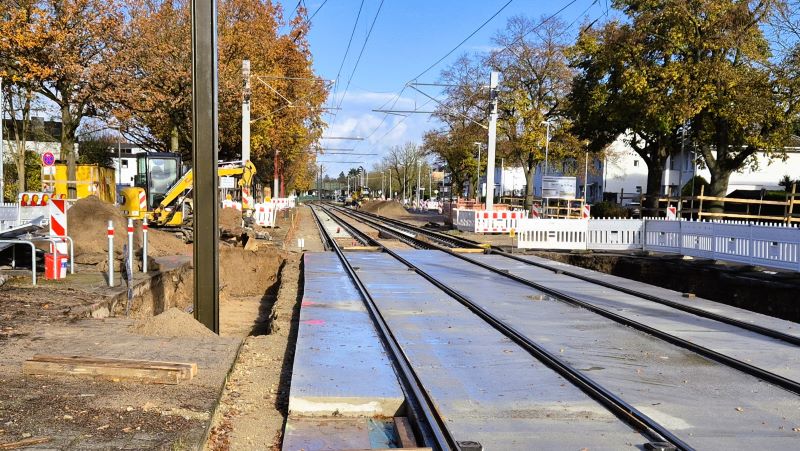

17.11.2024: Blick in Richtung Fasanenkrug: die neuen Gleise im Haltestellenbereich sind verlegt | © 11/2024

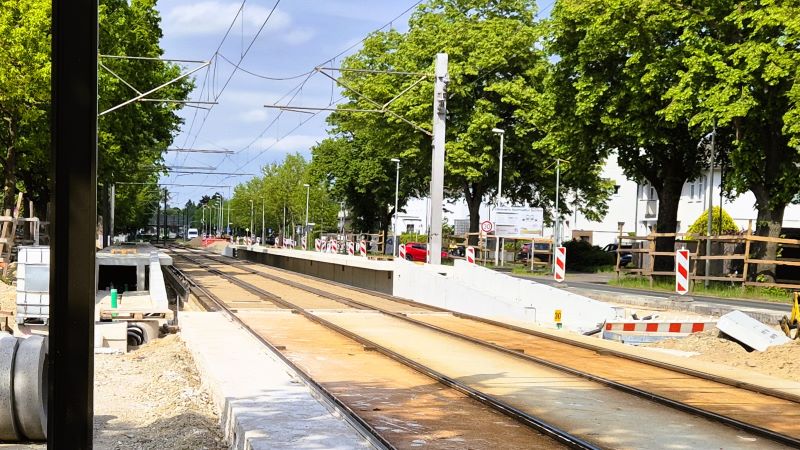

04.05.2025: Blick in Richtung Fasanenkrug: die Hochbahnsteige sind aufgestellt | © 05/2025

09.06.2025: Blick in Richtung Fasanenkrug: der Baufortschritt ist erkennbar | © 06/2025

18.07.2025: Blick auf die neue Station - der Stationsname ist schon zu sehen | © 07/2025
28.09.2025: Blick auf die neue Station in Richtung Norden | © 09/2025

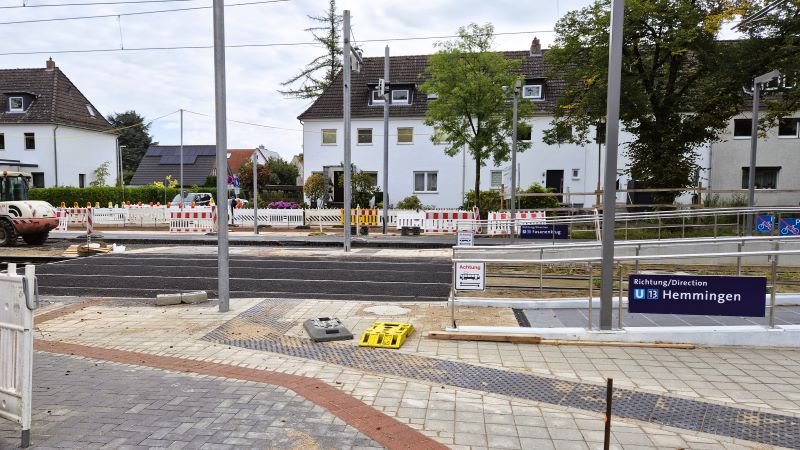

28.09.2025: Blick auf den nördlichen Zugang und den künftigen Überweg| © 09/2025

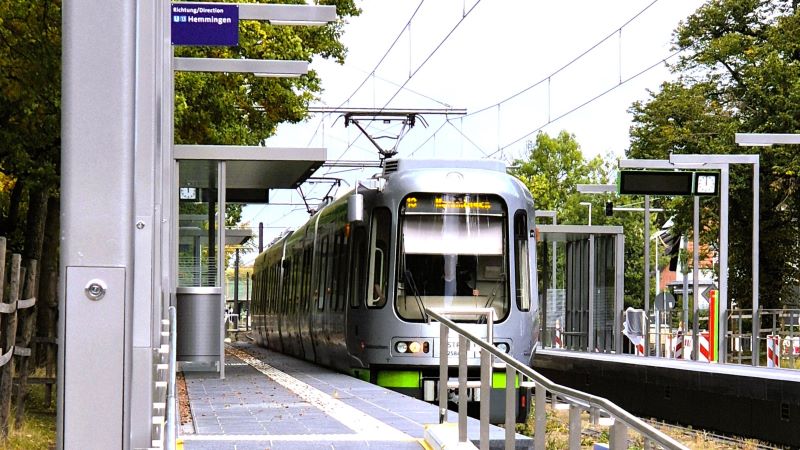

Wie die Infra am 26.08.2025 mitteilt, soll der neue Hochbahnsteig Anfang November 2025
in Betrieb gehen. Bis dahin werden noch die Burgwedeler Straße asphaltiert (29.09. - 03.10.205)
und die Lärmschutzwand errichtet.
Pressespiegel
30.09.2024: HAZ - Baubeginn am Hochbahnsteig Stadtfriedhof Bothfeld
20.04.2025: HAZ - Übersicht über die aktuellen Baumaßnahmen in Bothfeld
14.06.2025:
HAZ - Arbeiten am Hochbahnsteig Stadtfriedhof Bothfeld
1) = BD 0752 der Region Hannover vom 01.06.2022
