Neubau Hochbahnsteig Kabelkamp
Nach den aktuellen Plänen soll der Hochbahnsteig in Höhe der bestehenden Station und auch wieder mit
Seitenbahnsteigen

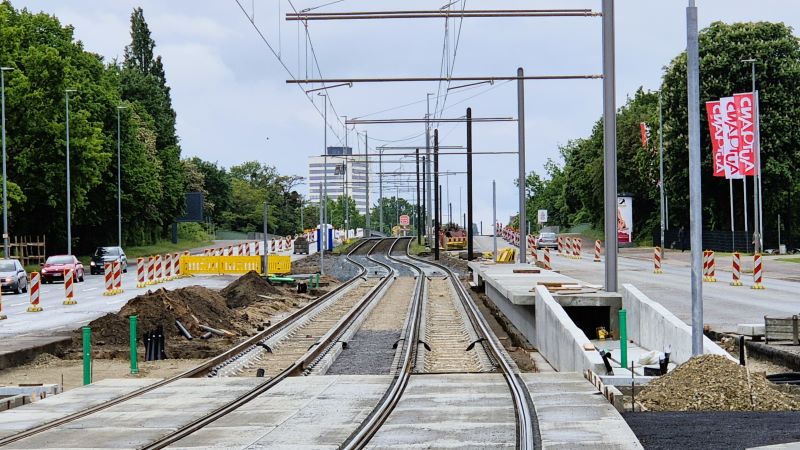

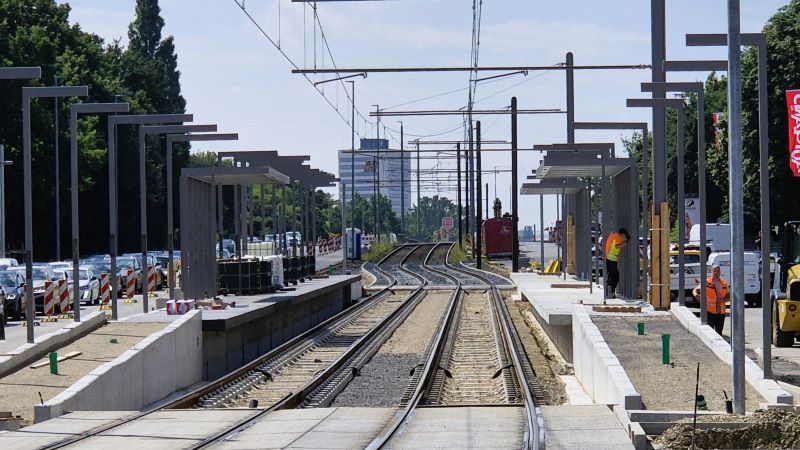

Bilder vom Baufortschritt
Neubau Kehranlage
© 2020 infra Infrastrukturgesellschaft Region Hannover GmbH

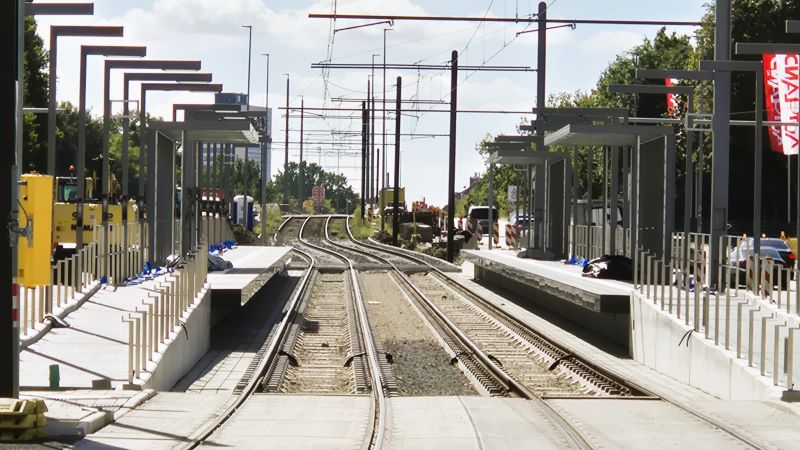

Ansicht der Station Richtung Süden mit Tiefbahnsteigen | © 08/2024

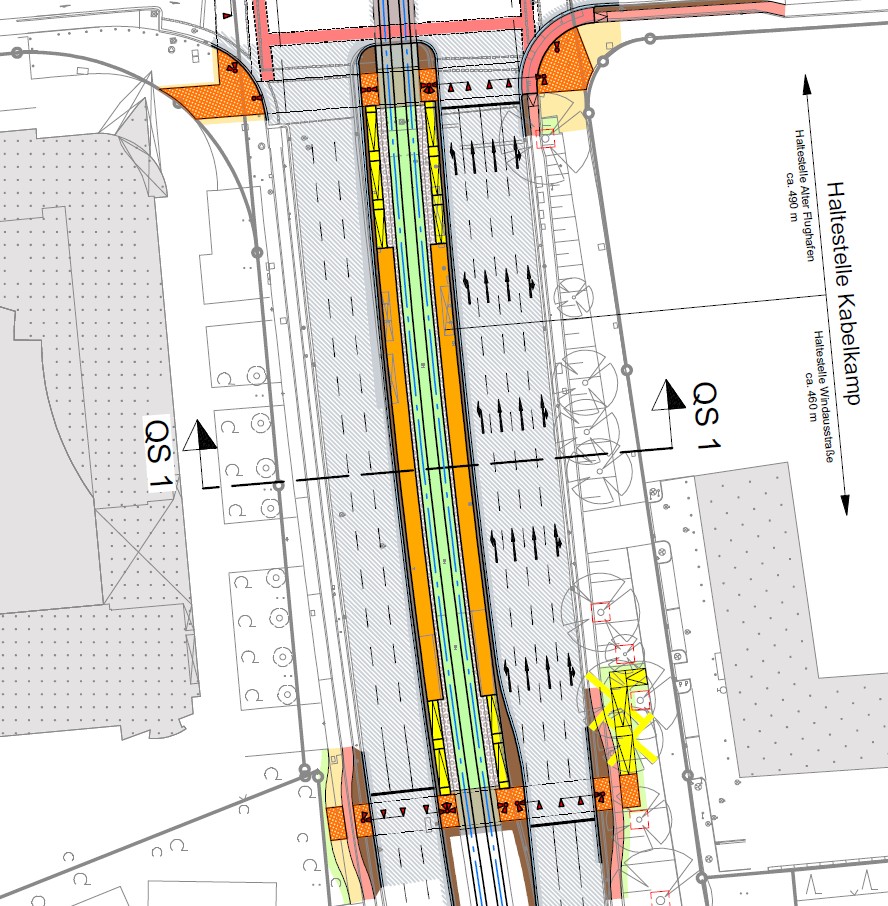

Planung für den Hochbahnsteig Kabelkamp südlich der Kreuzung Vahrenwalder Str./Kabelkamp/Sahlkamp
© 2020 infra Infrastrukturgesellschaft Region Hannover GmbH
errichtet werden. Wie heute üblich, werden beide Bahnsteigenden ampelgesichert
erreicht werden können.
An Investitionen werden an dieser Station ca. 7.7 Mio Euro getätigt
Während der Bauphase von Februar 2026 bis Jahresende 2026 wird nördlich der Kreuzung ein Ersatzbahnsteig
errichtet.

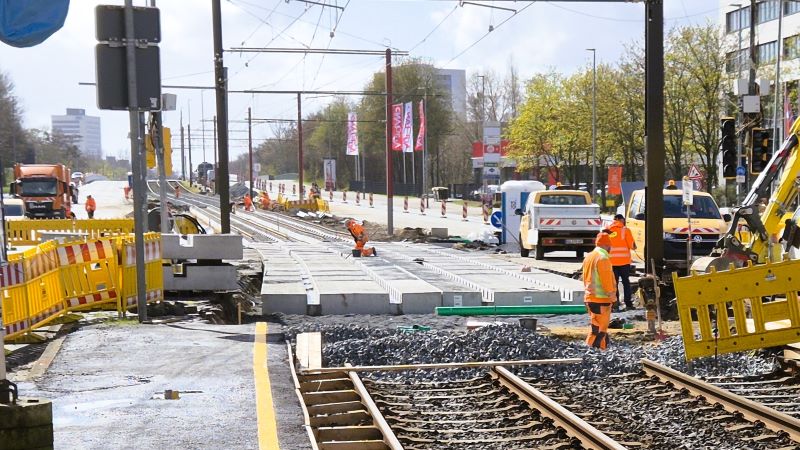

Vom 20.03.2026 bis zum 03.04.2026 wird der komplette Ast nach Langenhagen gesperrt. Hier
werden dann die Bahnsteigteile eingesetzt.

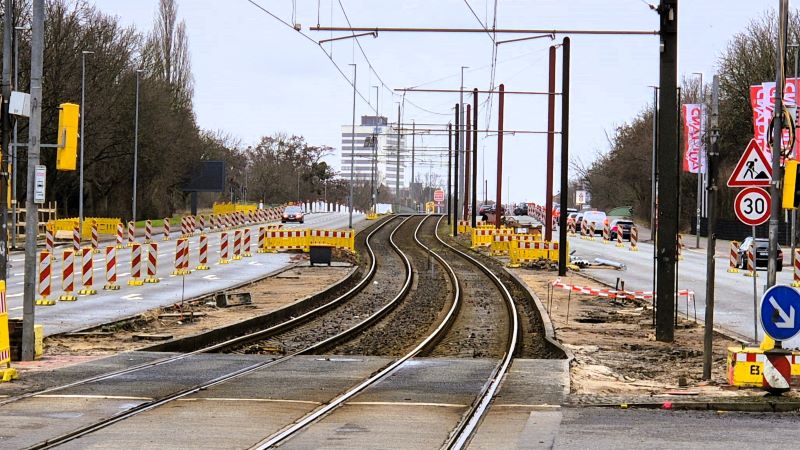

21.02.2026: Blick Richtung Norden: Der Ersatzbahnsteig nördlich der Kreuzung | © 02/2026

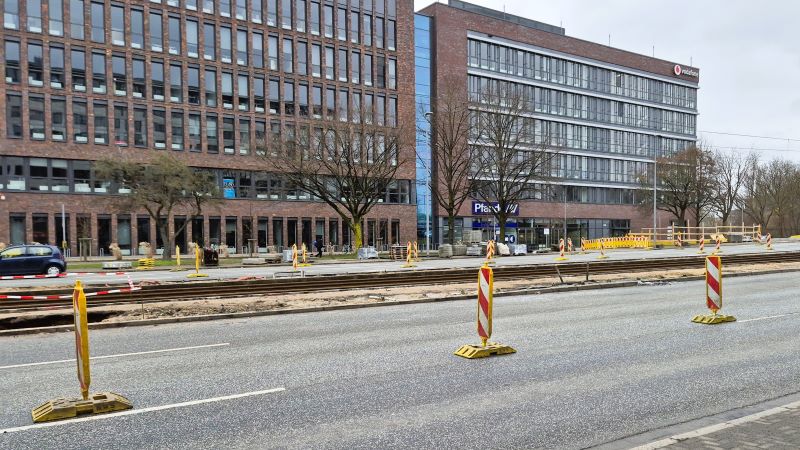

21.02.2026: Blick Richtung City: Der alte Tiefbahnsteig ist abgebaut | © 02/2026

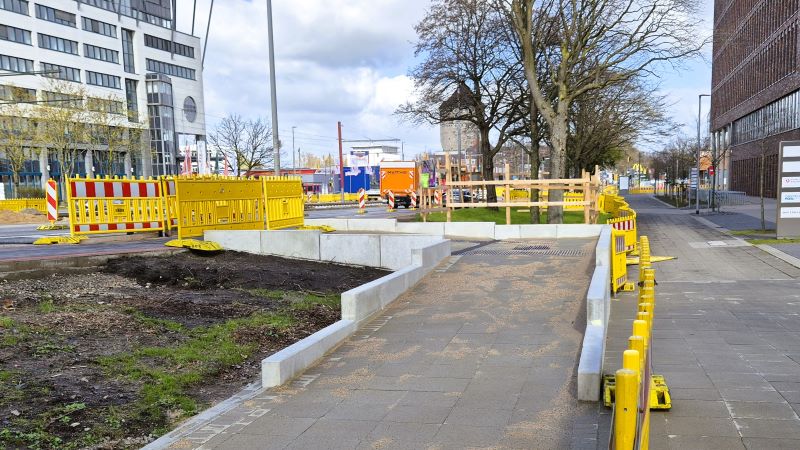

21.02.2026: Blick über die Baustelle | © 02/2026

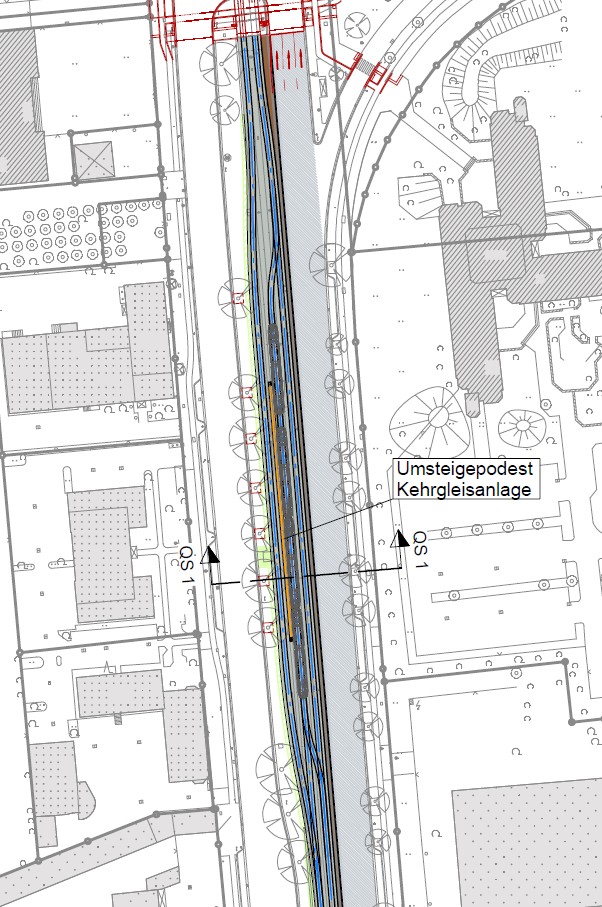

Planung für die Kehranlage auf der Vahrenwalder Str. zwischen Haus Nr. 255 und dem Wasserturm
